房屋供暖如何规划 地暖施工要点多

04-27 10:07:35隐蔽工程人气:6317


    房屋是给人一年四季都居住的地方,因此装修时需考虑到不同季节的特点。如夏季要降温,冬季要取暖。现在炎热的夏天已经过去,气温逐渐降低。正在装修的业主们可不能忽视了冬季采暖这一问题,需提前规划。如果是采用地暖这一方式,那就更需在装修开始不久后就应安装好。

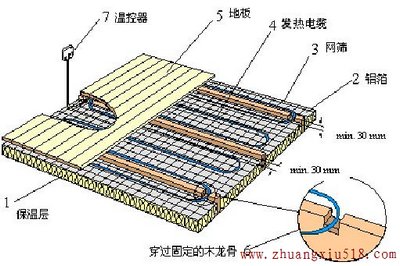

地暖1



    水地暖vs电地暖 地暖方式选择


  以往冬季来临,北方常采用暖气片取暖,而南方则通过烤炉等取暖。随着工艺技术的进步,地暖这一采暖方式逐渐受到人们的欢迎。地暖是什么呢?有哪些方式?下面一起来了解一下地暖的基本知识。

    1、地暖介绍

    地暖是以整个地面为散热器,通过地面辐射层中的热媒,均匀加热整个地面,利用地面自身的蓄热和热量向上辐射的规律由下至上进行传导,来达到取暖的目的。

    2、地暖的种类

    地暖一般可分为水地暖和电地暖两种。

    水地暖:是以温度不高于60℃的热水埋置于地面以下填充层中的加热管内循环流动,加热整个地板,通过地面以辐射和对流的热传递方式向室内供热的一种供暖方式。

    电地暖:是将外表面允许工作温度上限为65℃的发热电缆埋设在地板中,以发热电缆为热源加热地板,以温控器控制室温或地板温度,实现地面辐射供暖的供暖方式。

    电暖水暖有着很大的区别,无论从性能还是寿命还是使用上都有各自的不同。业主需要根据自家的所处的地方、房屋面积大小、经济情况等等综合决定选择哪种地暖方式。

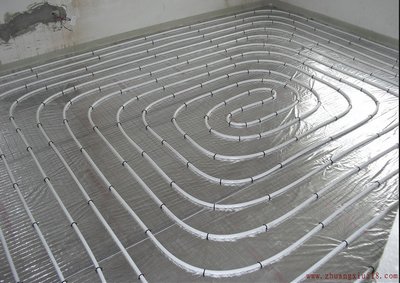

地暖2



    重施工 水地暖施工方法和注意事项

    水地暖施工的一般步骤为,埋套管→留孔洞→地下排水管道安装→管道安装→管道间水暖管道安装→各系统水压试验和通水冲洗试验→竣工。

    1、埋套管和予留孔洞

    依主体形象,先地下后地上,先隐蔽后明设,先做主干管后做分支管。与各专业穿插施工,相互配合。依据主体、施工形象安排专人予留各种孔洞。

    2、排水管道埋设

    管道铺设前应首先让放线工,按图纸给定的坐标,确定好管道的铺设位置,然后开挖在挖到接近管底标高时应及时测量,严禁沟底深度超过标高,超过时,应进行夯实,并找好坡度。

    3、直埋管道安装

     为使管道安装后任合设计及质量要求,安装时应先用小白线拉好,使管道有一定的坡度,接口对好,不准将小管插入大管内,管道安装后,保温前必须进行水压试验。

    4、室内排水立管安装

    安装前应详细学习安装图说明及施工要求,管与管件对口时一定先将管件角度找好再连接,连接时先将插口和承口清洗干净,粘接剂涂抹均匀后粘接。

    5、各种管道支管安装

    支管安装应考虑坡度坡向水平管过长时中间设管卡或托钩,穿墙处设塑料套管,并要做到位。

    保温

    管道保温前,应对保温材料合理选用,用管壳保温不得以大带小或带大,保温厚度缠裹合理,均匀,镀锌铁线绑扎间距均匀,转变处保温,要选择适当的材料保温圆孤光滑无皱纹,保证厚度不空鼓。
